PHÚC AN PCCC | CẬP NHẬT TIẾN ĐỘ THI CÔNG HỆ THỐNG PCCC TẠI DỰ ÁN THUẬN THÀNH III – PHÂN KHU B

11:32, 26/09/2026
Ngày 08/09/2026 | Thời tiết: Nắng

Ngày 08/09/2026, Công ty Phúc An PCCC tiếp tục triển khai các hạng mục thi công hệ thống phòng cháy chữa cháy tại Dự án Thuận Thành III – Phân khu B. Trong điều kiện thời tiết nắng ráo, đội ngũ kỹ thuật và công nhân tập trung thực hiện công tác lắp đặt ống lồng, hàn kết nối đường ống và đào hào thi công, đảm bảo sự phối hợp đồng bộ giữa các hạng mục trên công trường.

Nhân lực triển khai trong ngày:

  • Cán bộ kỹ thuật: 01 người.

  • Công nhân thi công: 06 người.

Nội dung công việc thực hiện:

1. Thi công đặt ống lồng tuyến D1A, D1B

Tiến hành triển khai công tác đặt ống lồng tại các tuyến D1A và D1B theo phương án thi công. Công tác được thực hiện nhằm tạo điều kiện thuận lợi cho việc luồn và bảo vệ đường ống tại các vị trí cần thiết, đồng thời đảm bảo sự phù hợp với hiện trạng mặt bằng và yêu cầu kỹ thuật của hệ thống.

2. Thi công hàn kết nối ống tuyến D1A, D1B

Đội ngũ công nhân tiếp tục thực hiện công tác hàn kết nối đường ống tại các tuyến D1A và D1B. Quá trình thi công chú trọng độ chính xác tại các vị trí liên kết, chất lượng mối hàn và sự đồng bộ giữa các đoạn ống, phục vụ công tác hoàn thiện hệ thống đường ống PCCC theo thiết kế.

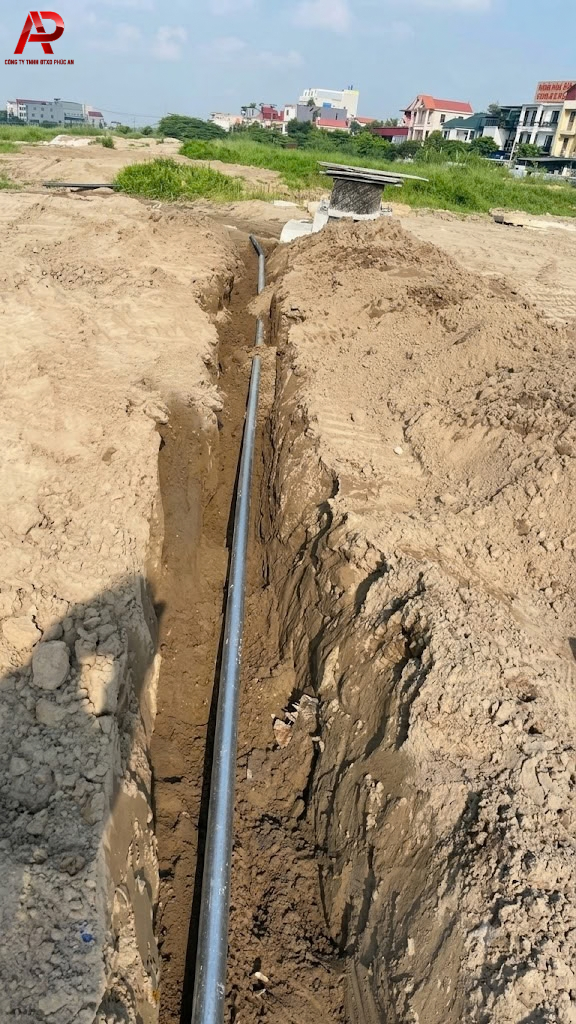

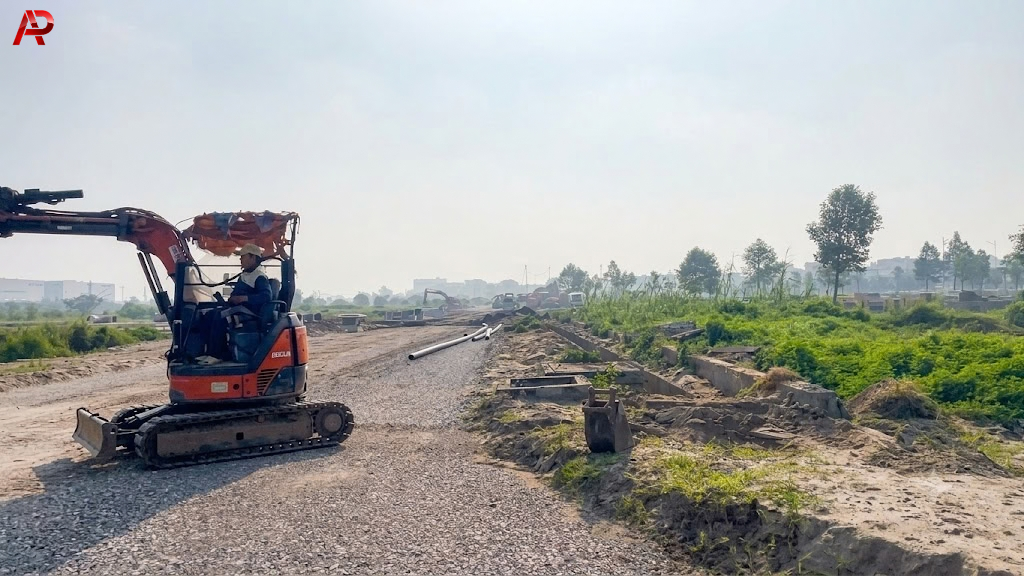

3. Đào hào thi công ống tuyến D12

Triển khai đào hào tại tuyến D12, thực hiện công tác chuẩn bị mặt bằng và tạo rãnh phục vụ lắp đặt đường ống. Các công việc được tổ chức theo trình tự thi công, chú trọng đảm bảo điều kiện làm việc tại hiện trường, an toàn lao động và thuận lợi cho các bước lắp đặt, hoàn thiện tiếp theo.

Thông qua việc triển khai đồng thời các hạng mục tại tuyến D1A, D1B và D12, Phúc An PCCC tiếp tục phối hợp chặt chẽ giữa cán bộ kỹ thuật và lực lượng công nhân, kiểm soát chất lượng trong từng công đoạn và bám sát kế hoạch thi công đã đề ra.

Công ty luôn chú trọng công tác quản lý kỹ thuật, đảm bảo an toàn lao động và nâng cao hiệu quả tổ chức thi công, hướng tới hoàn thiện hệ thống phòng cháy chữa cháy tại Dự án Thuận Thành III – Phân khu B đáp ứng các yêu cầu về chất lượng và tiến độ.

PHÚC AN PCCC – An toàn hôm nay, vững vàng ngày mai!
